当前位置:首页>新闻中心钢结构骨柱、梁工程吊装专项施工方案大全!

钢结构骨柱、梁工程吊装专项施工方案大全!

来源:日期:2019-11-04 发布人:admin

1.1、构件概况

文化馆主楼结构在局部区域中的负一层四层(-6.000+17.522)分别设置了钢骨柱(H500×250×20×30H500×350×20×30二种型号)钢骨梁(H500×350×20×30)及钢骨桁架(H800×300×20×30D

构件平面布置详见下图示意:

1.2、连接节点

分层钢骨柱拼接处采用焊接连接。

钢骨柱上的悬臂梁与其连接的钢骨梁之间采用栓焊混合连接。

栓接时采用 10.9S级高强度螺栓连接副。

1.3塔机参数

施工现场前期已安置 QTZ40塔机三台其站位、工作半径与起重量参数详见下图:
澳门原料1688

2、施工难点与对策

2.1施工难点

(1)本工程主体结构的东、西两侧距作业点较远,北侧为场外道路并有一路高压供电线路因此该三方向在施工中均无法使用。

2)现场安置的三台塔机由于安置站位、工作幅度、起重量的限制,故不能满足各分层预制钢构件运输车辆的卸货及吊装作业。

3)三层楼面 13-4/G-4 D-4轴位的钢骨桁架由于跨度:22.1m、高度:5.1m、总量重:22.723t预制件重量 3.766t、组拼件重量 7.532t现场塔机吊不动,而由于作业幅度近 70m如采用超大型汽车吊进行吊装则费用太高。

2.2施工对策

1)构件进场与卸货

根据现场土建施工进度,将钢柱、梁按各楼层的安装数量分批运现场。

运输车辆进场后停于主体建筑的南侧道路,采用汽车吊进行卸货。

(2钢骨柱、梁吊装

构件由卸货堆场二次堆场的转运由汽车吊进行吊运作业。

13-4/ G-4 D-4轴位;4-4/ B-4 C-4轴位;6-4/ B-4 C-4轴位的钢骨柱由塔机从二次堆场起吊各安装点进行吊装作业

余钢骨柱、梁由汽车吊分别进行吊装作业。

3)钢骨桁架吊装

钢桁架的斜腹梁在厂内预制成单件;上、下弦钢梁在厂内将其分别预制成两个分段,吊运现场楼面再组拼成整根钢梁后再进行散拼法安装,以降低单件吊装量。既将上、下弦杆、腹杆分别进行吊装

  组拼构件的地面卸货、二次吊运三层楼面采用 220t汽车吊;

  组拼构件采用滚筒加电动卷扬机进行水平转运。

  组拼构件的安装分别采用人字扒杆进行吊装作业(起升高度 8.4m)。

3、施工部署

3.1组织管理

我方将指派具有类似工程施工经验的人员担任施工领班。

按总包规定的进度计划和安排无条件的组织安装施工,所有人员在工程进行过程中,随时接受业主、监理及总包的管理、检查与监督。

3.2文明施工

按文明施工的要求进行施工作业,帽、三级箱等管理按总包的规定要求执行。

3.3劳动力配置

为确保的完成本次吊装工程,将选派职业道德素质高,技术强,精干、的并具有多年施工经验的人员投入施工。

 在施工过程中将根据施工进度及时调整作业人员。

各工种劳动力配置如下:

1)安装工     5

2)起工     4名

3)电工     3名

4)辅工     2名

3.4技术准备

施工前组织各工种施工人员提前学习相关技术规范和南京地区的有关技术规定,熟悉图纸,明确施工内容、技术要求、质量标准、工期目标及规定。

工人进场后,对其进行有关法制、、防火和文明施工教育,学习有关施工规范、操作规程,并组织进行质量标准学习,进行技术作业交底。

3.5、施工机具部署

所选用的机械、设备,必须经过专门检修,确保在施工过程中能够正常运行。

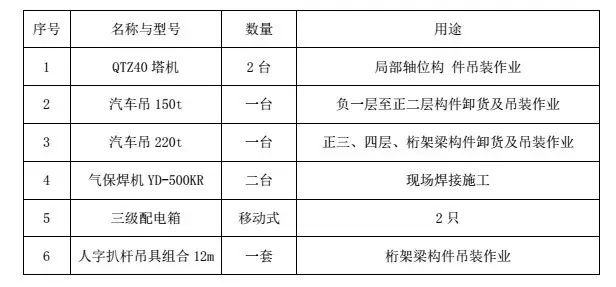

本次吊装施工施工主要机具见下表:澳门原料1688

4、吊装施工

4.1、构件参数

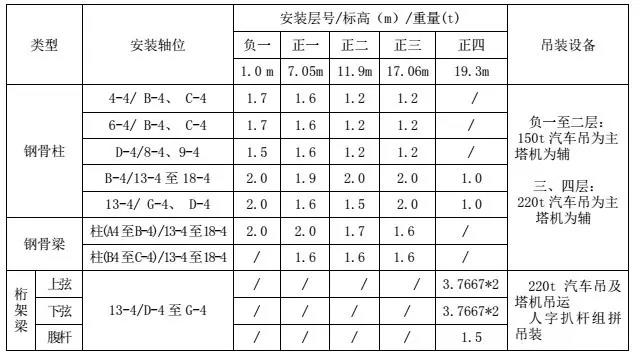

构件基本参数及吊装选用详见下表:澳门原料1688

附表:4.1 构件参数与吊装设备

4.2、安装流程

4.2.1、钢骨柱吊装流程

测放柱轴线、标高参照线分别吊装各柱,用附加节点板临时连接并支撑分别调校各柱垂直度、标高、间距分别焊接各柱间的连接焊缝焊缝进行无损检测检验并交付土建施工

4.2.2、钢骨梁吊装流程

测放梁轴线、标高参照线分别吊装各柱,用附加节点板临时连接并支撑分别调校各柱垂直度、标高、间距分别吊装各柱间的钢骨梁,在梁间腹板连接处用节点板进行连接经调校后紧固分别焊接各柱间的连接焊缝分别焊接各梁间的翼板连接焊缝焊缝进行无损检测检验并交付土建施工

4.2.3、钢骨桁架吊装流程

测放梁轴线、标高参照线构件吊运三层楼面构件平移组拼位置下(上)弦分段钢梁组拼焊接下弦钢桁架梁吊装、调校、紧固、焊接上弦钢桁架梁吊装、调校、紧固、焊接钢桁架梁腹杆吊装、调校、紧固、焊接焊缝进行无损检测检验并交付土建施工

4.3、汽车吊站位与作业范围

4.3.1、站位

用于各层钢构件卸货及吊装的汽车吊选用详见本文:表 4.2

当采用汽车吊进行卸货及吊装各部位的构件时其分别站位于(T-D2)轴外侧场地。

汽车吊站位详见下图:

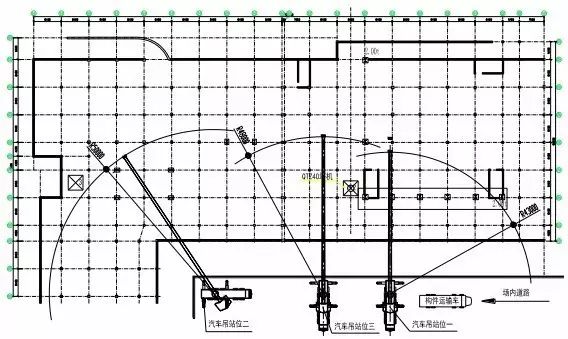

澳门原料1688

4.3.2、适用范围

1)汽车吊站位一:适用于各层钢构件的卸货及 13-4 18-4轴区域负一层 4层钢构件转运和吊装。

2)汽车吊站位二:适用于 4-4 9-4轴区域各层钢构件的转运和吊装。

3)汽车吊站位三: 13-4 18-4轴区域 4层钢骨桁架构件的卸货、转运和吊装。

4.4、吊装方法

4.4.1、汽车吊吊装

采用汽车吊吊装其工作范围内相关楼层各区域的钢骨柱、梁时分别站位于位置一及位置二直接进行构件的定位吊装作业(除 4.3.2条界定构件及 13-4轴钢骨桁架梁)。

4.4.2、汽车吊与塔机相结合吊装

采用汽车吊与塔机相结合的吊装方式时先由汽车吊将构件吊运塔机的工作范围内再由塔机进行构件的定位吊装作业(13-4/ G-4 D-4轴位;4-4/ B-4 C-4轴位;6-4/ B-4 C-4轴位构件)。

4.4.3、汽车吊与人字扒杆相结合吊装

当采用由 220t汽车吊吊装钢骨桁架梁(13-4/ D-4 G -4柱间)时其站位于位置三,将构件吊运三层楼面(B-4C-4轴与 11-412-4轴区域)再由人工平移后采用人字扒杆进行钢骨桁架梁的组拼吊装。

4.5、人字扒杆吊装

4.5.1、吊具组件

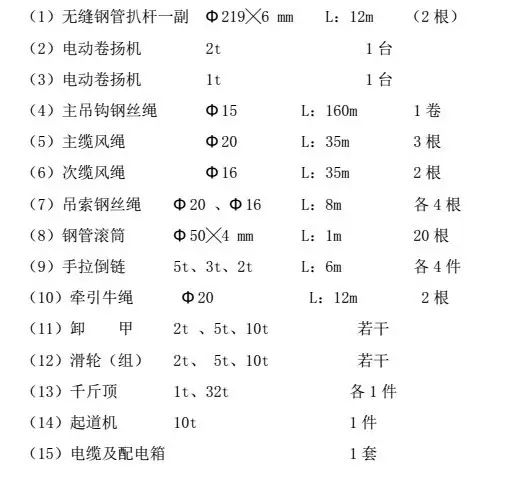

澳门原料1688

4.5.2、吊装计算书

1)计算简图

附图: 4.5.2计算简图澳门原料1688

2)计算书

澳门原料1688

4.6、钢桁架梁吊装

4.6.1、吊装方法

13-4/D-4 G-4轴柱间钢骨桁架梁采用分件吊装法安装。

吊装顺序详见本文第 4.2 .3条文。

4.6.1、卸货与二次转运

先由汽车吊将二根上、下弦主梁的四个分段预制钢梁由地面吊运三层楼面的 C-4 D-4轴与 11-4 12-4轴区域的二次停放点存放。

吊装作业前再由安置在该楼面的捲扬机和滚筒将其水平拖运安装轴位下方分别进行组拼、焊接。

上、下弦主梁的四个分段预制钢梁采用立式组拼法进行组拼、焊接。

4.6.2、扒杆安置

扒杆构件分别由塔机吊运三层楼面作业点后进行组装。

扒杆管脚位于钢骨桁架位置的跨度中部左侧 1.5m处,扒杆管脚开度 5m、扒杆顶部前倾变幅范围 1.0 1.5m

扒杆起竖在其前正后方分别设三根Φ 20╳35m主缆风绳扒杆顶部,正前方设二根Φ 16次缆风绳,主、次缆风绳的下端分别用钢丝绳固定在砼柱下端。

为便于扒杆变幅分别在主、次缆风绳的下部连接变幅倒链。

扒杆的上端挂一起重量为 10t的四门滑轮组,主吊钩钢丝绳由 2t电动卷扬机经扒杆上端四门滑轮组与吊钩的四门滑轮组穿绕并固定。

电动卷扬机用钢丝绳固定在砼柱下端。

扒杆起搬后分别调整主、次缆风使其受力一致。

扒杆安置示意见下图:

4.6.2扒杆安置示意图

4.6.3、构件水平运输

钢骨桁架构件在三层楼面的水平运输采用一台牵引力 1t的电动卷扬机为动力、以 2t滑轮为变位固定点、以Φ 50╳4 mm钢管为托运滚筒分别进行水平运输。

4.7主要工序施工方法与技术措施

4.7.1、准备工作

1)与落实汽车吊、塔机等吊装设备,检查作业面。

2)吊装施工前,对结构的定位轴线、平面封闭角、柱位置轴线、标高参照点进行复测,合格后方能施工。

3)检查钢构件上用于校正的轴线、标高参照线、点是非清晰、正确。

4)检查吊索、吊具。

5)钢骨柱起吊前搭好上柱顶的直爬梯,工作点搭设操作台并设置护栏。

4.7.2、吊点选择

1)钢骨柱采用二点绑扎法,吊点设在钢骨柱上部吊耳处。

2)钢骨梁采用二点绑扎法,吊点分别设在距全长中点两侧端各200mm位置处。

3)当钢梁吊点采用钢丝绳捆扎法时应在梁体上相应位置设置护角器。

4.7.3、吊装注意事项

1)钢构件吊装前其安装部位的基础、埋件、锚杆等必须检验合格,做了相应的标识,并办理基础中间交接手续。

2)吊装时作业区内应无其他工种作业,并建立区。

3)钢构件吊装时应有专人指挥,起吊索具和卸具必须有足够的系数,一般不小于 56倍,严格遵守吊装的规定。

4)钢构件吊装宜缓慢进行,就位时由操作人员扶正,用过渡螺栓穿过连接板将连接处临时紧固后方可使起重机脱钩。

5)吊装所用的自制索具应由吊装技术人员复核,必须符合吊装要求。

4.7.4钢骨柱调校

1)在安装过程中各层钢骨柱标高和垂直度偏差的控制和调整,可用吊耳间的微型专用千斤顶进行调校控制,另外还可利用焊接收缩来调整垂直度偏差。

2)垂直度偏差可采用用两台经纬仪或磁力线砣在钢柱轴线的相邻两侧同时对准钢骨柱两个侧面上、下端的标记测控。

3)安装钢骨柱时,需要重复观测纠正其标高和垂偏值,钢骨柱吊装就位后,先作临时连接,上节钢骨柱柱底线对准下节柱的基准轴线,然后观测纠正其垂直偏差,再进行螺栓固定和定位焊接,间隙处尺寸调整值不大于 5mm

4.7.5、钢梁安装

1)安装时将钢梁吊所安装的轴线处与钢柱悬臂梁进行组对连接。

2)吊装前设好绳,方便施工人员高空操作。钢梁吊装宜缓慢进行,吊升过钢柱顶后由操作人员扶正就位,用螺栓穿过连接板与节点临时固定,并进行校正

3)钢梁校正后应及时进行高强螺栓紧固, 在进行连接固定时,严禁将高强螺栓用锤打入孔中,应用过渡销行过渡,再安装高强螺栓。

4.7.6安装质量标准

钢骨柱安装主要检验项目允许偏差见附 7 .3 .7

 7 .3 .7

5、工期目标与措施

5.1工期目标

1)预定每四天完成一个楼层的钢骨柱、梁的吊装和焊接施工。

2)预定10完成钢骨桁架的吊装和焊接施工。

5.2工期保证措施

1)选派精干、的人员投入施工,并根据工程进展情况及时调整作业人员和作业时间。

2)强化现场管理,及时协调组织工序中间交接,使现场施工组织、工序搭接化,保证关键节点按期实现。

3)加强质量管理,在质量创优的同进,以质优来避免工程的返工对施工工期的延误。

4)加强施工管理,杜绝发生事故。
